Успешное прохождение госэкспертизы
Готовим документацию в строгом соответствии с актуальными нормативами (ФЕР, ТЕР, ГЭСН, приказы Минстроя), что ускоряет прохождение проверок в государственных инстанциях

vladikavkaz@expertsmet.ru
+7 (917) 565-46-16
Проверка сметы
Приложите смету или ВОР — покажем, какие позиции могут вызвать замечания, и назовём стоимость доработки
Решения по ролям
Выберите свою роль: покажем состав работ, нормативы, итоговые документы и сроки.
Для кого:
Директорам по строительству, руководителям техзаказчика, cost control, сметным отделам
Ключевые результаты:
Для кого:
Гендиректорам, коммерческим директорам, руководителям ПТО, сметчикам, договорным отделам
Ключевые результаты:
Для кого:
ГИПам, руководителям проектных отделов, главным инженерам, сметным группам
Ключевые результаты:
Для кого:
Тендерным менеджерам, руководителям закупок, коммерческим директорам, сметчикам по тендерам
Ключевые результаты:
Цена одной ошибки
Спешка, неполные исходные данные, переход на РИМ и ФСНБ-2022
Сметная часть возвращается на доработку
Исправления, ответы на замечания и новый круг согласования
Подрядчик ждёт, сроки ввода объекта уходят вправо
Без заключения банк и заказчик не открывают следующий этап
Цена ошибки — не зарплата сметчика, а сдвинутый график и замороженное финансирование. Проверьте смету до подачи в экспертизу.
Проверить смету на рискиЗаказчики
Среди заказчиков — федеральные ведомства, госкорпорации, промышленные компании и девелоперы.
Минюст России
Development SystemsЧленство в СРО
Ассоциация проектировщиков «Содействия организациям проектной отрасли», СРО-П-166-30062011. Регистрационный номер члена П-166-504226063525-2349, в реестре с 08.12.2022.
Реестр НОПРИЗПрезентация
Сметы, согласования, акты КС-2 и КС-3, сопровождение экспертизы — как мы берём сметную часть проекта целиком.
Регион
«ЭкспертСмет» готовит сметную документацию для заказчиков из Владикавказа так, чтобы её можно было проверить. Каждый объём в ведомости имеет ссылку на лист чертежа, каждая цена имеет обоснование. Эксперт, технический заказчик или подрядчик проходит путь от итоговой суммы к исходным данным и убеждается, что в расчёте нет произвольных допущений. Сметы считаются по ФСНБ-2022 ресурсно-индексным методом, с ценами ФГИС ЦС для региона строительства. Если цены ресурса во ФГИС ЦС нет, она обосновывается конъюнктурным анализом по Методике 421/пр. Так заказчик видит, почему сумма сложилась именно такой, и может обсуждать её по существу.
Работа ведётся дистанционно. Исходные данные приходят в электронном виде, результат возвращается тем же способом, поэтому расположение объекта и заказчика на порядок работы не влияет. Мы работаем с заказчиками, подрядчиками, проектными организациями и участниками закупок из Владикавказа и Республики Северная Осетия. Для каждой из этих ролей собран свой набор услуг, а требование к документам остаётся общим: они должны выдерживать проверку и объясняться без устных пояснений автора. Результат передаётся в редактируемом виде, чтобы с ним можно было работать дальше.
Подход
От проверки исходных данных и расчёта по РИМ до ответов на замечания экспертов.
Берём на себя диалог с госэкспертизой, правим замечания и сдаём сметы без критических ошибок — проект не простаивает из-за сметной части

Детализированные сметы позволяют отследить каждую статью расходов и исключить «скрытые» доплаты
Узкопрофильная команда сметчиков по госрасценкам обеспечивает точность расчётов и соответствие актуальным нормативам
Документация, подготовленная с учетом специфики госзаказа, исключает риски отклонения на экспертизе
Готовим документацию в строгом соответствии с актуальными нормативами (ФЕР, ТЕР, ГЭСН, приказы Минстроя), что ускоряет прохождение проверок в государственных инстанциях
Грамотная смета как приложение к госконтракту защищает заказчика от споров с подрядчиком, необоснованных доплат и претензий проверяющих органов
Над проектом работают инженеры-сметчики с опытом в строительстве, ремонте, инженерных сетях и знанием специфики госзаказа
Составим точную смету даже без полного комплекта проектной документации: по дефектным ведомостям, эскизам или результатам выезда инженера
Срок фиксируем в договоре до старта работ — под тендер, согласование или начало СМР
Консультируем, защищаем смету перед подрядчиком или проверяющими и оперативно вносим необходимые корректировки
Задачи региона
Проверяется комплектность пакета: сметы, расчёты, ведомости объёмов, пояснительная записка. Цены ресурсов, которых нет во ФГИС ЦС, получают обоснование, а на замечания экспертов готовятся ответы с исправлением или ссылкой на норму. Заказчик из Владикавказа подаёт документацию, в которой предсказуемые вопросы уже закрыты. Исход экспертизы подготовка не обещает: она убирает то, что можно предсказать заранее.
Дефекты фиксируются с привязкой к помещению, оси или конструкции, указываются их объёмы и состав работ по устранению. Такая ведомость служит основанием для сметы на ремонт и позволяет проверить объёмы работ ещё до того, как подрядчик приступит к выполнению. Скрытые дефекты показываются отдельно, с оговоркой и порядком уточнения после вскрытия.
Компании без собственного сметного отдела получают сметчика на аутсорсе. Сметная группа ведёт сметы, пересчёты, акты и ведомости, отвечает на запросы и отчитывается за период. При росте числа объектов состав группы увеличивается, а заказчику не нужно нанимать новых специалистов. Задачи ставятся заявкой, у каждой есть ответственный исполнитель и согласованный срок.
Готовятся локальные и объектные сметы и сводный сметный расчёт по проекту или по ведомости объёмов. Расчёт идёт по ФСНБ-2022 ресурсно-индексным методом. Заказчик получает документы, которые можно передать на экспертизу, подрядчику или использовать при планировании бюджета объекта. Объёмы берутся из чертежей и ведомостей, а цены из ФГИС ЦС, с обоснованием там, где их нет.
Сверяются объёмы, расценки, коэффициенты и начисления в смете подрядчика. По итогам заказчик получает заключение с перечнем замечаний, ссылкой на норму по каждому и суммой корректировки. Документ пригоден для переговоров с подрядчиком и показывает, какие позиции следует пересмотреть. Проверка идёт дистанционно по смете, проекту и договору. Недостающие данные указываются отдельно.
Направления и цены
Разработка и сопровождение сметной и исполнительной документации по действующей нормативной базе.
Комплексная подготовка сметной документации, соответствующей нормативным требованиям для согласования и реализации
Считаем по составу: локальная смета от 25 000 ₽, объектная от 35 000 ₽, сводный расчёт от 50 000 ₽.
ВОР от 25 000 ₽, конъюнктурный анализ от 25 000 ₽, срочность добавляет 50–150% к базовой цене.
Оптимальный выбор для тех, кто ищет баланс между ценой и глубиной проработки; включает все необходимые разделы
Базовая подготовка включает аудит, правки, обоснования цен и пояснительную записку.
Закрытие замечаний от 25 000 ₽ за смету; сопровождение экспертизы считаем как 30% от стоимости подготовки.
Профессиональная разработка всех типов технической документации для строительства с учетом требований стандартов
Расчёт объёмов по чертежам: 120–140 ₽ за позицию, минимальный заказ 25 000 ₽.
Обмер на объекте: 1 000–1 250 ₽ в час; исполнительные журналы и закрывающие документы считаются отдельно.
Профессиональная проверка смет с целью выявления ошибок, неточностей и выполнение оптимизации затрат
Проверка перед экспертизой: 25 000–75 000 ₽ за смету, в зависимости от объёма и исходных данных.
Экспертное заключение от 25 000 ₽; корректировка после замечаний обычно 50% от базовой цены.
Полный комплекс работ по разработке и оформлению исполнительной документации для строительных проектов любой сложности
КС-2/КС-3: 700–1 200 ₽ за акт или 60 ₽ за позицию, минимальный заказ 25 000 ₽.
КС-3 включена при заказе КС-2; КС-6а от 25 000 ₽, М-29 от 25 000 ₽.

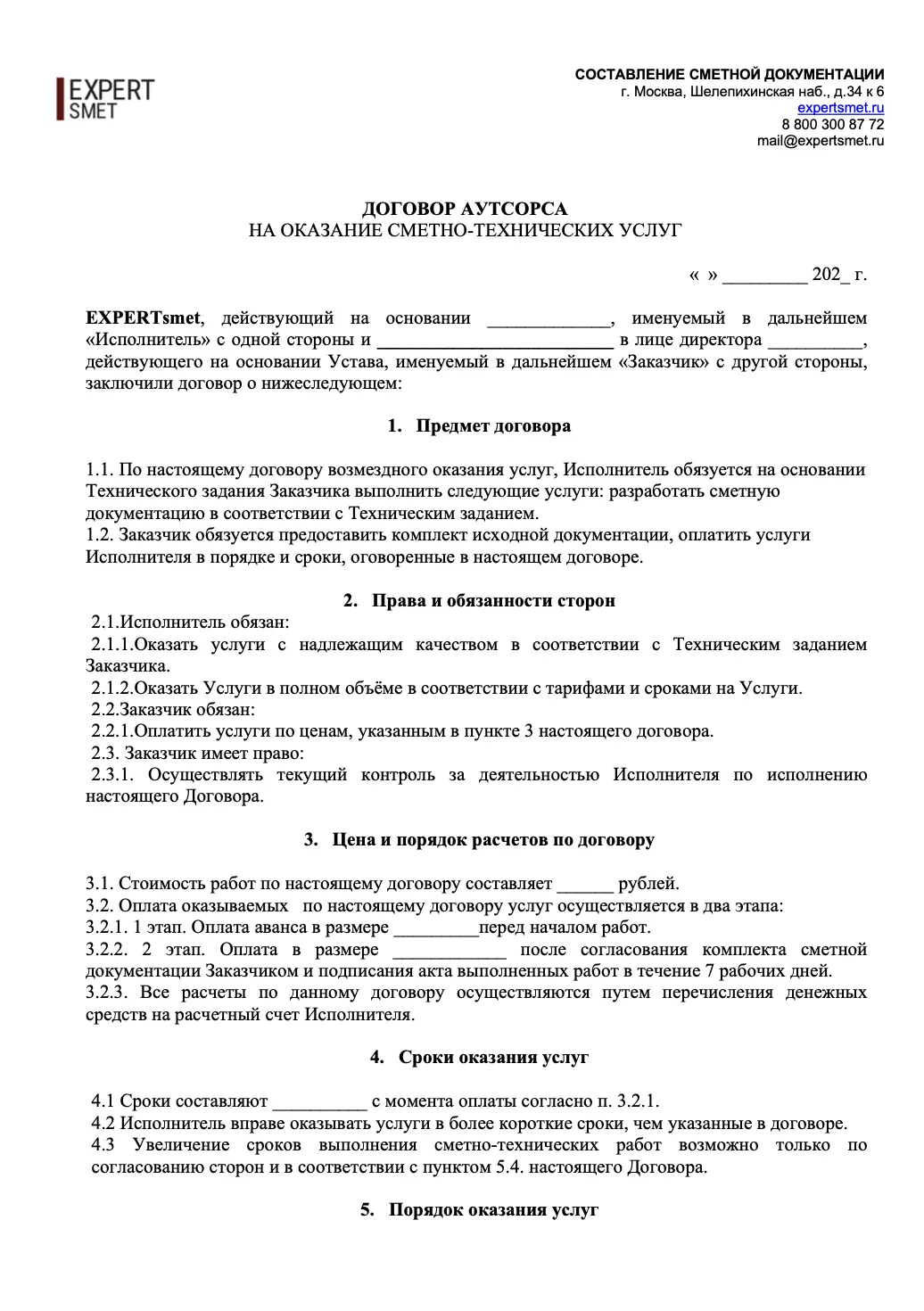

Комплексное сметное сопровождение проектов на условиях аутсорсинга – эффективная альтернатива штатному отделу
Абонемент включает ежемесячное закрытие, КС-2/КС-3, книгу закрытия и взаимодействие с бухгалтерией.
Расширенный аутсорс с представлением на стороне заказчика и сбором первички: от 50 000 ₽ в месяц.
Образцы документов
Пять направлений — пять комплектов документов. Ниже образцы: форма настоящая, данные условные.
Форма по Методике, утв. приказом Минстроя России № 421/пр

Локальный сметный расчёт (смета) № 02-01-01
на общестроительные работы
| № | Обоснование | Наименование работ и затрат | Ед. изм. | Кол-во | Всего, руб. |
|---|---|---|---|---|---|
| Раздел 1. Фундаменты | |||||
| 1 | ГЭСН 06-01-001-01 | Устройство бетонной подготовки | 100 м³ | 0,42 | 186 430 |
| 2 | ГЭСН 06-01-001-16 | Устройство фундаментных плит железобетонных плоских | 100 м³ | 1,18 | 612 870 |
| Раздел 2. Стены | |||||
| 3 | ГЭСН 08-02-001-01 | Кладка стен кирпичных наружных простых при высоте этажа до 4 м | м³ | 96,5 | 318 240 |
| Итого прямые затраты | 1 117 540 | ||||
| Накладные расходы | 98 320 | ||||
| Сметная прибыль | 68 740 | ||||
| Всего по смете | 1 284 600 | ||||
Считаем по проекту или ведомости объёмов в нормативах ФСНБ-2022. Каждая строка — со ссылкой на норму и на лист проекта.
В комплекте
Приложение к сопроводительному письму в экспертную организацию
Ответы на замечания
по разделу «Смета на строительство»
| № | Замечание эксперта | Ответ и внесённые изменения | Статус |
|---|---|---|---|
| 1 | Объём работ по п. 14 ЛСР 02-01-01 не подтверждён проектной документацией | Объём приведён в соответствие с листом 7 раздела КР, ведомость объёмов откорректирована | Снято |
| 2 | Не представлен конъюнктурный анализ на оборудование по п. 31 | Приложен анализ по трём поставщикам с коммерческими предложениями | Снято |
| 3 | Применён индекс, не соответствующий кварталу составления сметы | Смета пересчитана с действующими индексами, итог обновлён в сводном расчёте | На проверке |
Проверяем комплект до подачи, загружаем документы и ведём переписку с экспертной организацией. Сопровождаем в экспертизе и отвечаем на замечания.
В комплекте
Заключение специалиста
Заключение по результатам проверки
сметной документации подрядчика
| № | Позиция | Что выявлено | Было, руб. | Стало |
|---|---|---|---|---|
| 1 | п. 3, ЛСР 02-01-01 | Объём кладки больше проектного на 12,4 м³ | 359 130 | 318 240 |
| 2 | п. 19, ЛСР 02-01-02 | Применена норма на более сложный вид работ | 204 600 | 171 900 |
| 3 | гл. 9, сводный расчёт | Лимитированные затраты начислены дважды | 86 500 | 43 250 |
| Итого по проверенным позициям | 650 230 | 533 390 | ||
Сверяем смету с проектом: объёмы, нормы, индексы, лимитированные затраты. На выходе — документ, с которым можно идти к подрядчику.
В комплекте
Унифицированная форма № КС-2, утв. постановлением Госкомстата России от 11.11.99 № 100
Акт о приёмке выполненных работ № 3
отчётный период: 01.09.2026 – 30.09.2026
| № | По смете | Наименование работ | Ед. изм. | Кол-во | Стоимость, руб. |
|---|---|---|---|---|---|
| 1 | 1 | Устройство бетонной подготовки | 100 м³ | 0,42 | 186 430 |
| 2 | 2 | Устройство фундаментных плит железобетонных плоских | 100 м³ | 0,59 | 306 435 |
| Итого по акту | 492 865 | ||||
Готовим закрывающие документы по смете и журналу работ. Позиции, объёмы и суммы в акте совпадают со сметой — расхождения находим до подписания, а не после.
В комплекте
Приложение к акту оказанных услуг
Отчёт о сметном сопровождении
за сентябрь 2026 г.
| Дата | Объект | Задача | Результат |
|---|---|---|---|
| 03.09 | Склад, корп. 2 | Локальная смета на отделочные работы | Передана заказчику |
| 11.09 | Офисное здание | Проверка сметы подрядчика | Заключение, 6 замечаний |
| 18.09 | Склад, корп. 2 | КС-2 и КС-3 за август | Подписаны |
| 26.09 | Офисное здание | Ответы на замечания экспертизы | 4 из 5 сняты |
За вашими объектами закреплён сметчик: сметы, проверка подрядчиков, акты и ответы на замечания. Затраты на фонд оплаты труда — до 40% ниже, чем со штатным сметчиком.
В комплекте
Разрабатываем сметы и ведомости объёмов работ, проводим проверку и экспертизу, считаем стоимость по позициям во Владикавказе и по РФ. Онлайн-калькулятор и сметный аутсорс.
Пакеты
Выберите сценарий: в каждом пакете — состав работ и итоговые документы.
Готовим корректировки смет и обоснование, сопровождаем согласование объектов до утверждения.
Выверяем соответствие ПД/РД, формируем ВОР и полный комплект документов с трассируемостью источников для МГЭ/банков.
Сравнение подходов
Критерии, по которым обычно выбирают исполнителя:
| Критерий | Частный сметчик | Штатный сметчик | ЭкспертСмет |
|---|---|---|---|
| Сроки и предсказуемость | Зависит от человека, нет SLA | В пике — узкое горлышко | SLA ответы, параллельная работа команды 3–5 экспертов |
| Риски и ответственность | Личные договорённости | Ответственность на работодателе | Процессы и проверки, экспертиза смет, поддержка в спорных ситуациях |
| Соответствие нормам | Обновления — на исполнителе | Нужно регулярно доучивать | Актуальные ФЕР/ТЕР/ГЭСН и индексы 2026 года, корректная методика (в т.ч. РИМ) и региональные индексы Москвы (ФГИС ЦС) |
| Документы и трассируемость | Часто не хватает пакета для банка/ГГЭ | Зависит от практики отдела | Полный комплект для Мосгосэкспертизы и банков + соответствие 44-ФЗ/223-ФЗ |
| Масштабирование | Сложная замена | ФОТ растёт, простои | Гибко наращиваем ресурс, несколько проектов без потери качества |
| Экономика | Дешевле точечно | Дорого на год: софт/налоги/отпуска | Оплата за фактическую загрузку, без ФОТ и лицензий на вашей стороне |
Калькулятор
Заполните параметры проекта — покажем диапазон стоимости и срок подготовки. Отдельная локальная смета считается отдельно — от 25 000 ₽.
Стоимость
Цены «от» по типам заказчиков. Точную стоимость называем после просмотра исходных данных.
Подрядчики и субподрядчики
| Услуги и стоимость | Строительные компании | Девелоперы | Проектные бюро | Госзаказчики | Частные заказчики |
|---|---|---|---|---|---|
| Ваш профиль | Подрядчики и субподрядчики | Застройщики и инвесторы | Архитекторы и проектировщики | Бюджетные организации | Малый бизнес и частные лица |
| Составление смет | |||||
| Локальная смета (базовая) | от 32 000 ₽ | от 38 000 ₽ | от 28 000 ₽ | от 35 000 ₽ | от 25 000 ₽ |
| Объектная смета | от 45 000 ₽ | от 52 000 ₽ | от 38 000 ₽ | от 48 000 ₽ | — |
| Сводный сметный расчёт | от 60 000 ₽ | от 70 000 ₽ | от 52 000 ₽ | от 65 000 ₽ | — |
| Ведомость объёмов работ (ВОР) | от 25 000 ₽ | от 25 000 ₽ | включено | включено | от 25 000 ₽ |
| Конъюнктурный анализ цен | от 25 000 ₽ | от 25 000 ₽ | от 25 000 ₽ | включено | — |
| Экспертиза и сопровождение | |||||
| Проверка сметы перед экспертизой | от 25 000 ₽ | от 25 000 ₽ | от 25 000 ₽ | включено | — |
| Сопровождение в госэкспертизе | 30% от экспертизы | 30% от экспертизы | 30% от экспертизы | включено | — |
| Корректировка после замечаний | 50% от базовой цены | включено | 50% от базовой цены | включено | — |
| Экспертное заключение | от 25 000 ₽ | включено | от 25 000 ₽ | включено | — |
| Исполнительная документация | |||||
| Акт КС-2 (за позицию) | 60 ₽ мин. 25 000 ₽ | 60 ₽ мин. 25 000 ₽ | 80 ₽ мин. 25 000 ₽ | 50 ₽ мин. 25 000 ₽ | — |
| Справка КС-3 | включено при заказе КС-2 | включено при заказе КС-2 | включено при заказе КС-2 | включено при заказе КС-2 | — |
| Журнал КС-6а | от 25 000 ₽ | от 25 000 ₽ | — | от 25 000 ₽ | — |
| Ведомость М-29 | от 25 000 ₽ | от 25 000 ₽ | — | от 25 000 ₽ | — |
| Специальные опции | |||||
| Срочное выполнение (24 часа) | +100% | +100% | +150% | — | +50% |
| Ресурсно-индексный метод (РИМ) | включено | включено | включено | включено | +2 000 ₽ |
| Работа с вашим ПО | включено | включено | включено | включено | +3 000 ₽ |
| Выделенный менеджер | включено | включено | включено | включено | +5 000 ₽/мес |
| Консультация по оптимизации | включено | включено | включено | — | включено |
| Типовой проект | от 60 000 ₽ или 0.5–0.8% СМР | от 75 000 ₽ или 0.4–0.7% СМР | от 40 000 ₽ за раздел ПСД | от 65 000 ₽ фиксированная | от 25 000 ₽ за объект |
| Срок выполнения | 3–5 дней | 5–7 дней | 5–7 дней | 7–10 дней | 2–3 дня |
Порядок работы
Заказчик из Владикавказа присылает проект, ведомости объёмов или готовую смету. Сметчик оценивает состав материалов и до начала работ называет срок и стоимость. Работа идёт по договору с техническим заданием, в котором определены состав документов, форма результата и порядок взаимодействия. Если исходных данных не хватает, недостающее запрашивается сразу, а не в середине расчёта. Стоимость работы определяется по объёму и сложности документации и согласовывается заранее. Заказчик знает условия до того, как сметная группа приступила к расчёту. Ответ по существу даётся после просмотра переданных документов, а не по общему описанию задачи.
В ходе работы изменения проекта вносятся с пометкой версий. Это позволяет увидеть, какие строки сметы связаны с новой редакцией чертежей и что именно пересчитано. Предыдущие версии не теряются: к ним можно вернуться, если решение по проекту изменится. Каждая версия получает пометку в названии документа. Если проектировщик меняет решения, пересчитываются только затронутые разделы. Заказчик получает обновлённый документ и перечень отличий.
После сдачи сметчик отвечает на вопросы заказчика, эксперта и подрядчика по своей документации. Объяснения даёт тот специалист, который составлял расчёт, поэтому ответ опирается на знание исходных данных, а не на пересказ. Исправления и пояснения вносятся в ту же редакцию документа с указанием даты. Если вопрос выходит за рамки сметной части, сметчик указывает, к кому его следует адресовать.
Кейсы

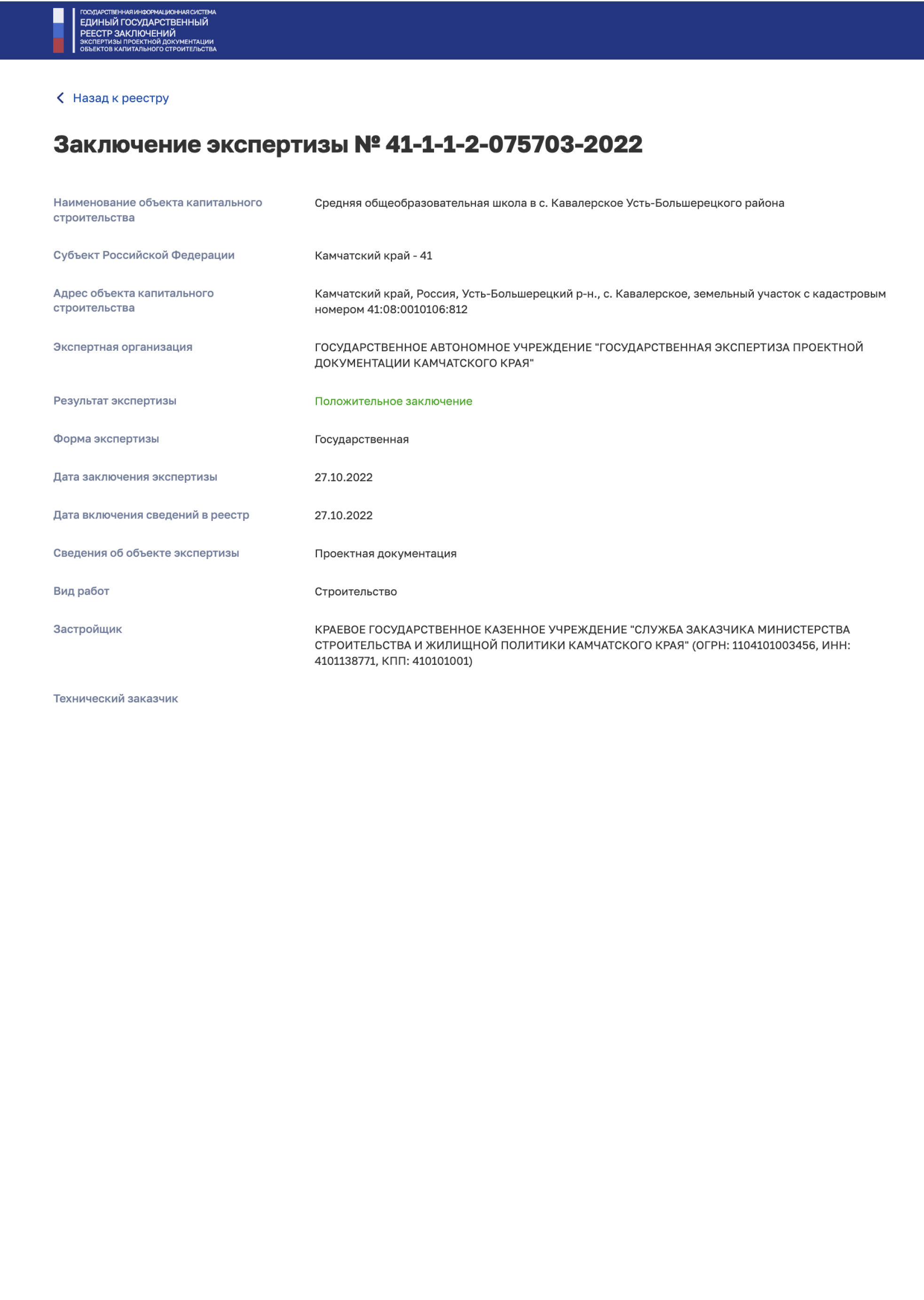

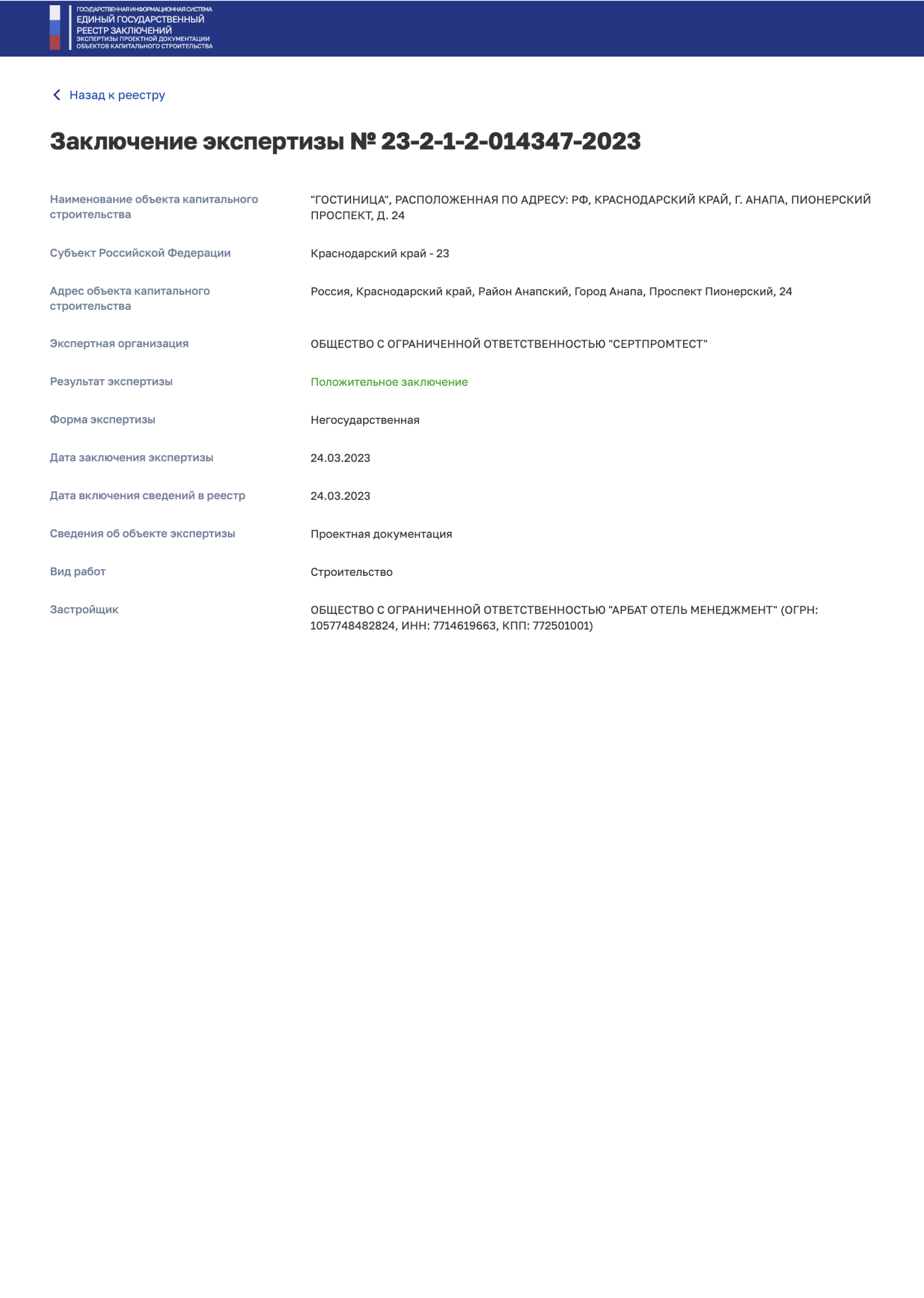

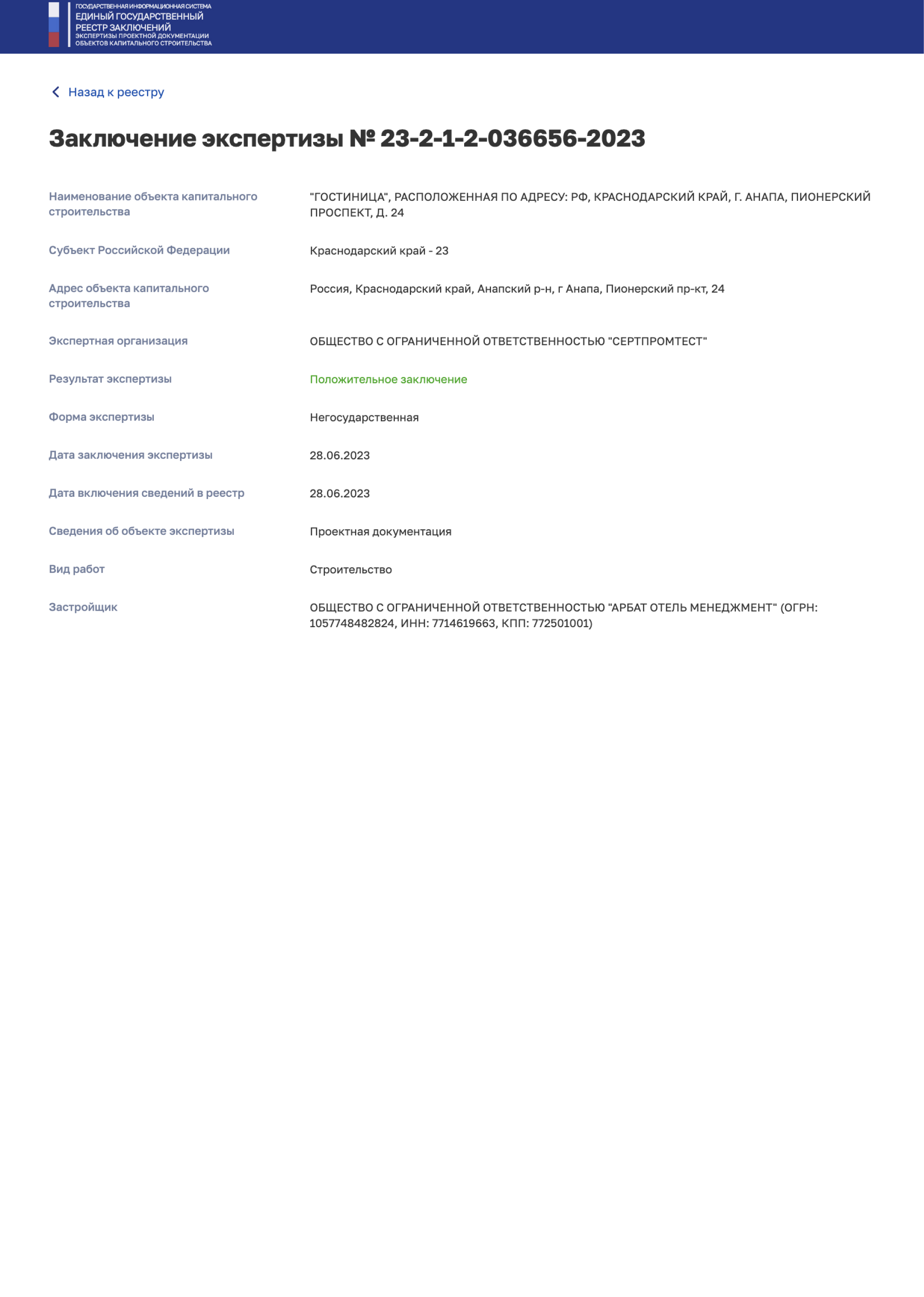

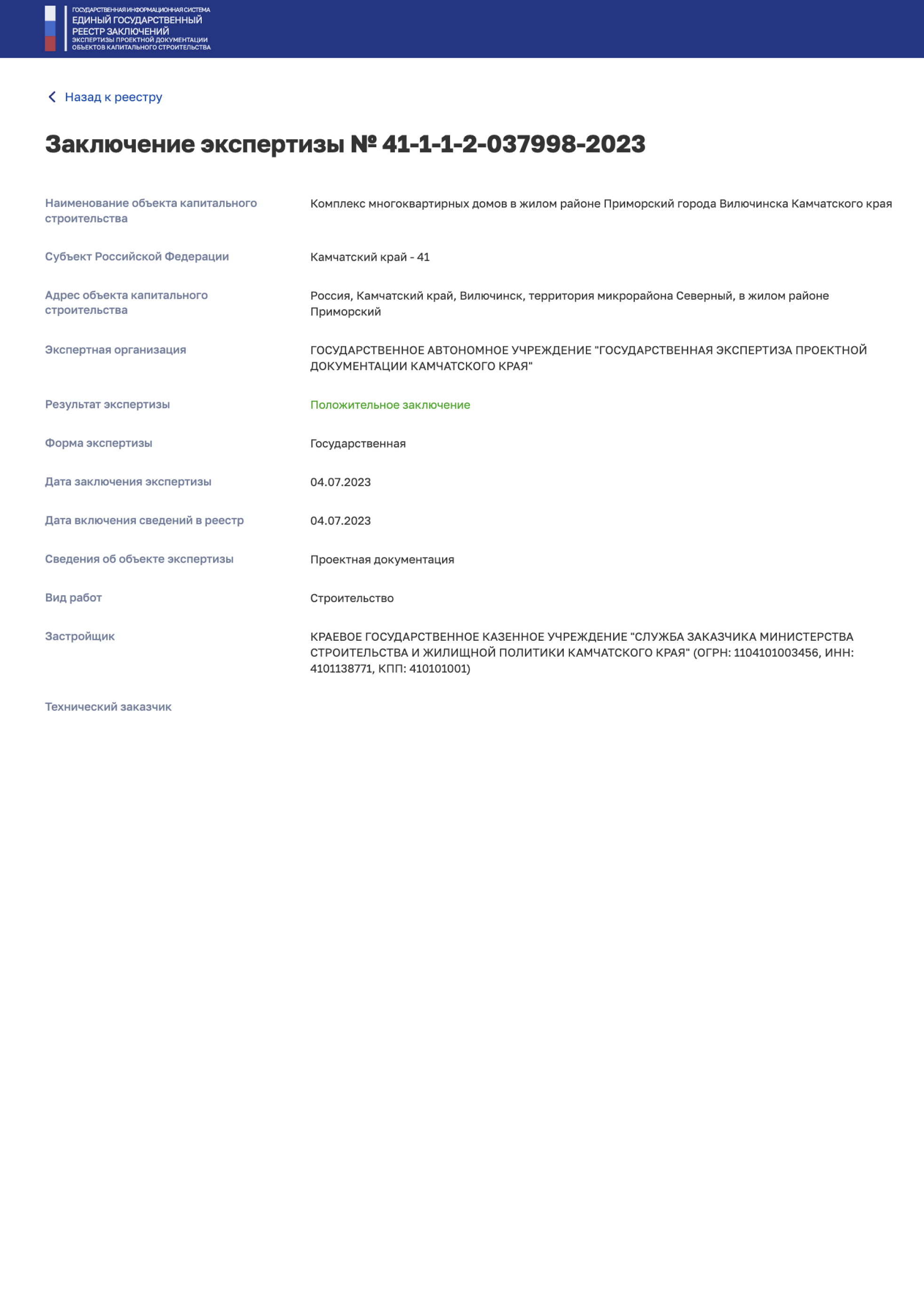

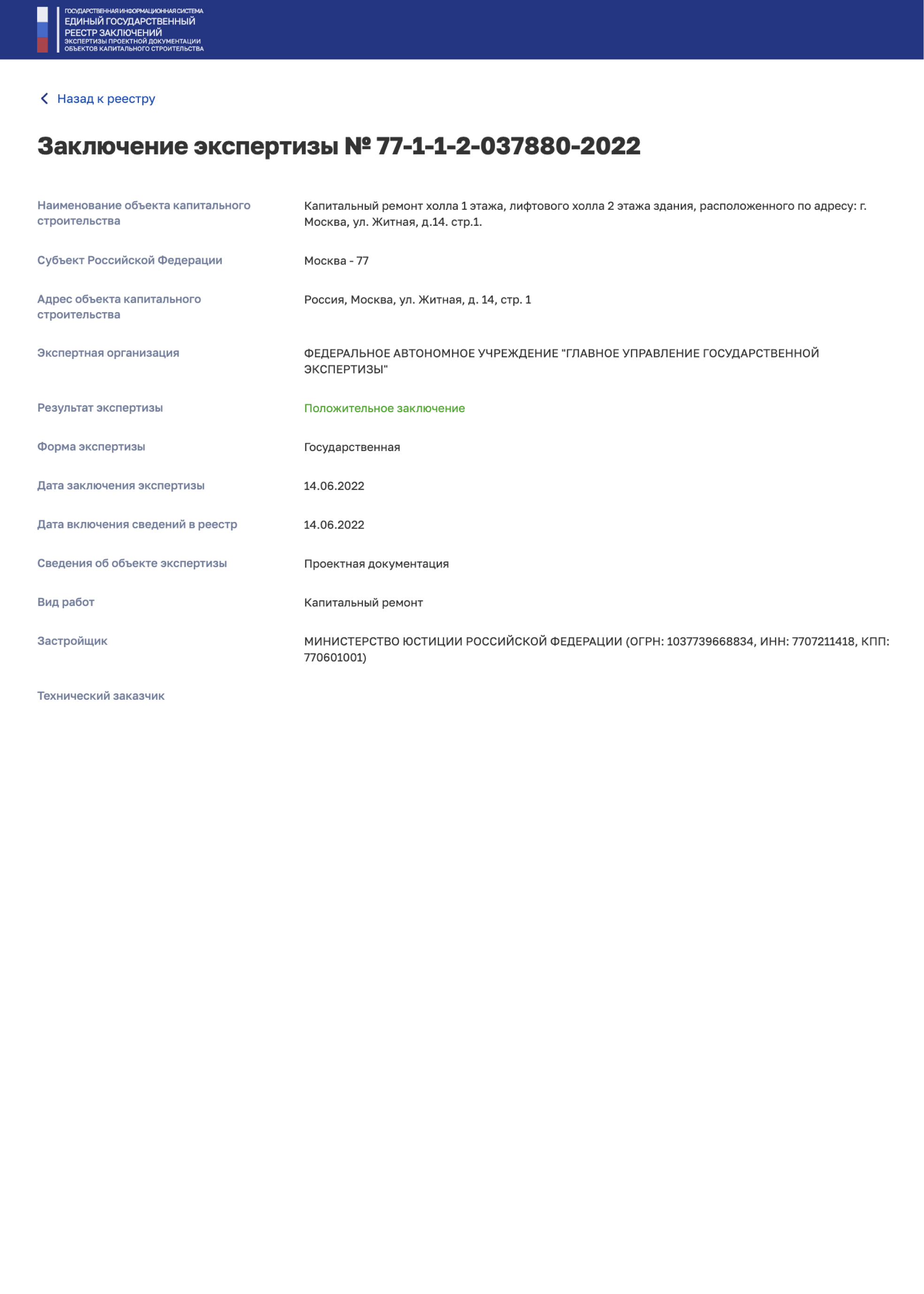

11 выписок из государственного реестра заключений по объектам, где мы готовили сметную документацию. Листайте ленту вбок и нажмите на выписку, чтобы открыть её целиком.
Нас цитируют
Редакции обращаются к нам за комментариями о ценах на стройматериалы, сметах и стоимости строительства.
Статьи
Методики, изменения в нормативной базе и типовые замечания по сметной части.
Ресурсный метод в сметном деле: от теории к практике. Узнайте, как применить этот метод для минимизации затрат и оптимизации сметы на строительство
Читать полностьюПодпишитесь на рассылку и получайте новости от экспертов, инструкции и полезные материалы
Объекты региона
Многоквартирные и индивидуальные дома. Сметы охватывают общестроительные работы, инженерные системы и благоустройство. Расчёт строится по разделам проекта, чтобы стоимость каждого раздела можно было проверить отдельно и сопоставить с проектными решениями и спецификациями. Результат удобен и для проверки подрядчика, и для передачи на экспертизу.
Конструкция дорожной одежды, перевозка материалов, малые формы, озеленение. Каждый вид работ рассчитывается по своим нормам, а транспортные затраты учитываются по правилам Методики 421/пр без двойного счёта с отпускной ценой материала. Малые формы и озеленение выделяются в отдельные разделы расчёта, чтобы их стоимость не смешивалась с дорожными работами.
Фермы, хранилища, теплицы. Здесь сметчик работает с типовыми конструкциями и технологическим оборудованием. Оборудование проверяется на соответствие проекту, а цены, которых нет во ФГИС ЦС, обосновываются конъюнктурным анализом с предложениями поставщиков. Результат оформляется по разделам, чтобы стоимость оборудования и строительной части можно было проверить раздельно.
Кровли, фасады, инженерные системы. Исходный документ здесь дефектная ведомость, а в смете учитываются демонтаж и работа в эксплуатируемом здании. Объёмы привязываются к конструкциям, и смета на ремонт получает понятное основание для экспертизы. Если часть работ выполняется при действующей эксплуатации, это отражается в коэффициентах только при подтверждении проектом.
Цеха и склады. В расчёте выделяются фундаменты под оборудование, металлоконструкции, полы и монтаж оборудования. Объёмы подсчитываются по рабочей документации, а спецификации оборудования сверяются с ведомостями проектировщика, чтобы позиции не расходились. Заказчик получает смету, где строительная часть и монтаж оборудования показаны раздельно, что облегчает проверку.
Торговые и офисные здания. В смете отражаются отделка, инженерные системы и требования арендаторов, если они заложены в проект. Работы разбиваются по помещениям и системам, а объёмы подтверждаются ведомостью, что упрощает согласование с заказчиком. Отдельные строки позволяют видеть, какая часть затрат связана с этими требованиями.
Вопросы
Достаточно проекта или ведомости объёмов, технического задания и требований заказчика к форме результата. Материалы можно передать в электронном виде, в том числе из Владикавказа и других мест республики. Если данных не хватает, сметчик составляет единый перечень вопросов и называет срок и стоимость после просмотра документов. Если исходных документов пока нет, сметчик подскажет, какие сведения необходимо подготовить до начала работы.
Да. Услуги не связаны обязательной цепочкой, поэтому отдельно можно заказать ведомость объёмов, проверку сметы, конъюнктурный анализ цен или акты. Если часть документов уже готова, она принимается как исходные данные. Такой порядок удобен заказчикам из Владикавказа, у которых другие этапы выполняет собственный отдел или подрядчик. Каждая услуга остаётся самостоятельной и может быть продолжена позднее другими документами.
Да. Сметы для бюджетных объектов готовятся с учётом требований 44-ФЗ и 223-ФЗ и экспертизы. Результат экспертизы или торгов не обещается, но состав документов и обоснования цен подготавливаются так, чтобы их можно было проверить. Работа ведётся с организациями Владикавказа и республики, в том числе на этапе закупки. Для закупочных документов готовится расчёт, который можно проверить по нормативной базе.
Стоимость зависит от объёма и сложности документации. Она называется до начала работ, после просмотра переданных материалов, и фиксируется в договоре. Конкретные значения приведены на странице цен. Если состав работ меняется, условия уточняются письменно, поэтому заказчик заранее понимает, за что и в каком размере платит. Условия оплаты фиксируются в договоре. Стоимость пересматривается только по письменному согласованию.
На замечания отвечает сметчик, составивший смету. По каждому замечанию он делает либо исправление, либо обоснование со ссылкой на норму. Ответ готовится в письменном виде, чтобы эксперт, заказчик или подрядчик могли его проверить. Это относится ко всем заказчикам, в том числе к компаниям Республики Северная Осетия. Подтверждённые замечания вносятся в документы, а спорные обсуждаются с автором заключения.
Для заказчиков из Владикавказа разницы с московским временем нет, и рабочие часы совпадают. Созвоны назначаются в эти часы, а документы и вопросы можно направлять письмом в любое время. Такой порядок позволяет согласовывать детали без пересчёта времени и без ожидания, пока собеседники окажутся на связи. Если заказчик работает в другом режиме, время созвонов согласуется отдельно.
